乳制品行业的食品安全监管力度逐年升级,《乳品质量安全监督管理条例》和持续更新的食品安全国家标准体系,对乳企的检测能力提出了全方位的硬性要求。从"被动应付检测"到"主���建设检测研究一体化实验室",已经是规模乳企和检测机构的共同趋势。
这篇就围绕8个关键决策节点,把乳制品检测研究实验室的建设逻辑讲透。
建实验室之前先想清楚一个根本问题:这个实验室只做"检验放行",还是同时承担"方法开发和新产品研发"?
纯检测型实验室满足出厂检验和食品安全监控即可,检测项目相对固定,仪器配置偏基础。
检测研究型实验室则需要考虑功能性乳制品的工艺开发、货架期验证、感官评价体系、新检测方法的方法确认等研发需求。感官评价室、质构分析设备、小型发酵装置等都是这一类型的必选项。
定位不同,面积、分区、仪器配置都完全不同。
选址直接影响基建投入和评审结果。四项核心要求:
一、远离振动源和电磁干扰源。ICP-MS和LC-MS/MS对振动极其敏感,距冲压车间、货运电梯、大功率电机的距离不是"远一点"而是"越远越���"。
二、预留扩展空间。乳企产品线是动态扩张的,实验室如果刚建好就满了,两三年后扩项要重新找地方,得不偿失。
三、冷链物流通达。乳制品样品接收有严格的温度要求,样品室应靠近建筑出入口,减少冷链转运距离。
四、给排水便利。实验室排水量大(洗涤灭菌、纯水制备排水),选址要考虑废水收集和预处理的管道条件。
核心实验区面积是刚性需求。见过不少企业一开始把办公室、会议室做得很大,到后面实验区拥挤不堪。一个实用建议是:先确定核心区的功能间数量和面积需求,再把剩余空间分配给辅助区和办公区。

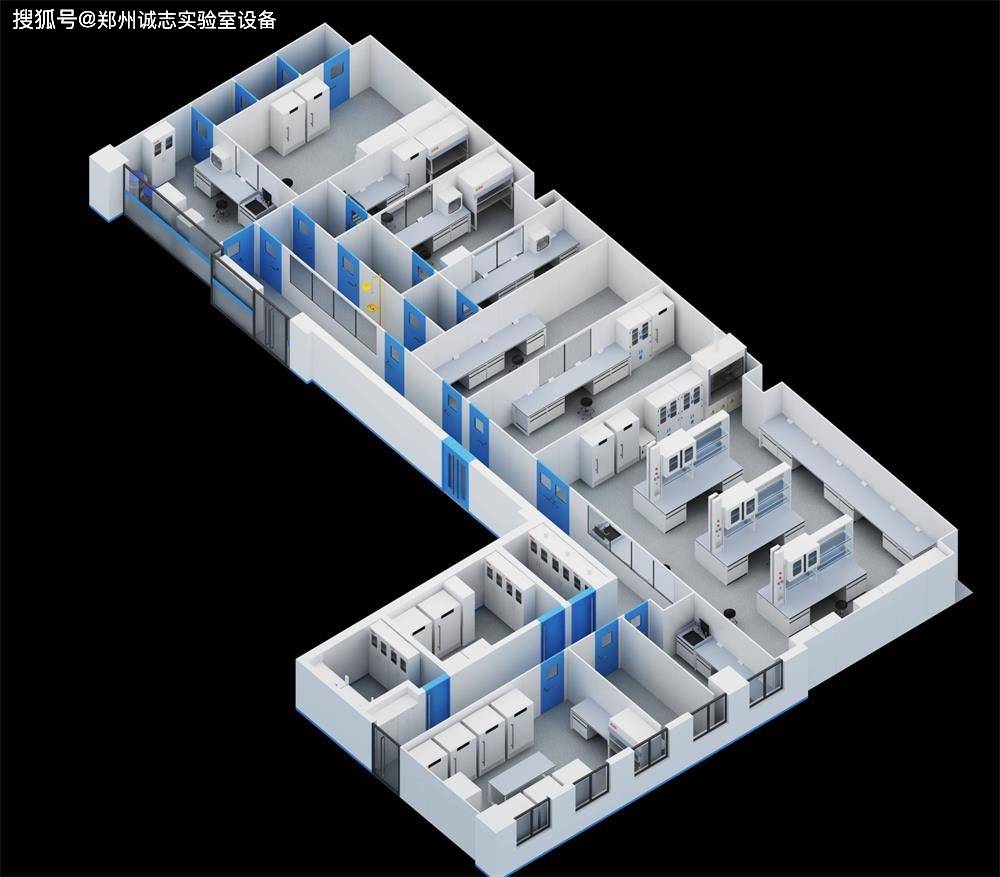

实验室分区设计遵循"人流、物流、样品流、废弃物流"四条线路物理分离的原则:
核心功能区
原奶检测室:独立一室,不与成品检测区混用。检测项目包括脂肪、蛋白质、非脂乳固体、冰点及掺假筛查(碱、淀粉、食盐、尿素)。配置乳成分分析仪(红外法)、冰点测定仪。
微生物实验室:这是CMA现场评审的"重点考察区"。关键设计点:
理化分析室:通风橱数量按同时操作工位配置,建议不少于3台。试剂柜分类存放,酸碱分开。
仪器分析室:按功能拆分成色谱区和光谱区——不要把所有仪器塞在一间大屋里,特别是前处理区产生的酸雾会严重干扰仪器灵敏度。
辅助功能区建议
感官评价室是很多人忽略但实际很实用的配置。乳制品的组织状态、滋气味、色泽评价需要标准化的感官环境——独立隔音、可控温湿度、标准光源(色温6500K)、6-8个独立评价隔间。这个配置提升的不仅是检测能力,更是对产品品质的系统化管控能力。
实验室设计规划
通风设计不能凭经验估算,要按"通风橱排风量+全面换气量+补风平衡"三要素核算:
一、通风橱排风:每台面风速0.4-0.6m/s,操作口面积按1.0-1.2㎡计算,单台约1500-2000m³/h
二、全面换气:理化区≥6次/h,微生物区≥12-15次/h
三、补风平衡:补风量按排风总量80%-90%设计,保持实验室微负压,防止污染气体外逸至走廊和办公区
有机分析区和无机分析区通风系统必须独立,管道材质按使用场景选择(常规为PP或FRP,有机分析区排风管可采用不锈钢)。
建议一期先上基础+标准配置,预留高端仪器的场地、电源(UPS)和气路接口,等检测量上来后再追���LC-MS/MS等高端设备——避免一次性资金压力过大。
从装修施工到CMA获证,正常周期8-14个月。把体系文件建设工作放到装修完成后才做,是耗时最长的规划失误。
正确节奏:装修施工启动时,同步启动四层体系文件编制(质量手册+程序文件+SOP+记录表单)。装修进行3-4个月期间,体系文件初稿完成并开始试运行。装修完,试运行已经有几个月的积累数据,可以启动内审和管理评审,直接进入申请阶段。
关键时间节点:
LIMS(实验室信息管理系统)和环境监控系统是锦上添花还是刚需?对于追求CMA认证和日常管理效率的实验室来说,建议在建设阶段就同步部署。
核心价值有三点:一是原始记录无纸化,解决纸质记录易丢失、难追溯的问题;二是环境参数(温湿度、压差、洁净度)自动监控和异常告警,减少人工巡查死角;三是检测流程电子化,从样品接收到报告签发的全链条可追溯。
做实验室建设这行,郑州诚志这些年经手了不少乳制品类项目,有一个经验是:前期多花一周做方案论证,后面能少走三个月弯路。规划阶段的每一个细节决策,都会在评审验收和后续运营中兑现。
