寒冬时节,位于内蒙古巴彦淖尔市乌拉特后旗太阳沟抽水蓄能电站项目抢抓冬季施工期,建设者们干劲十足、紧咬节点,全力推动工程建设稳步提速。

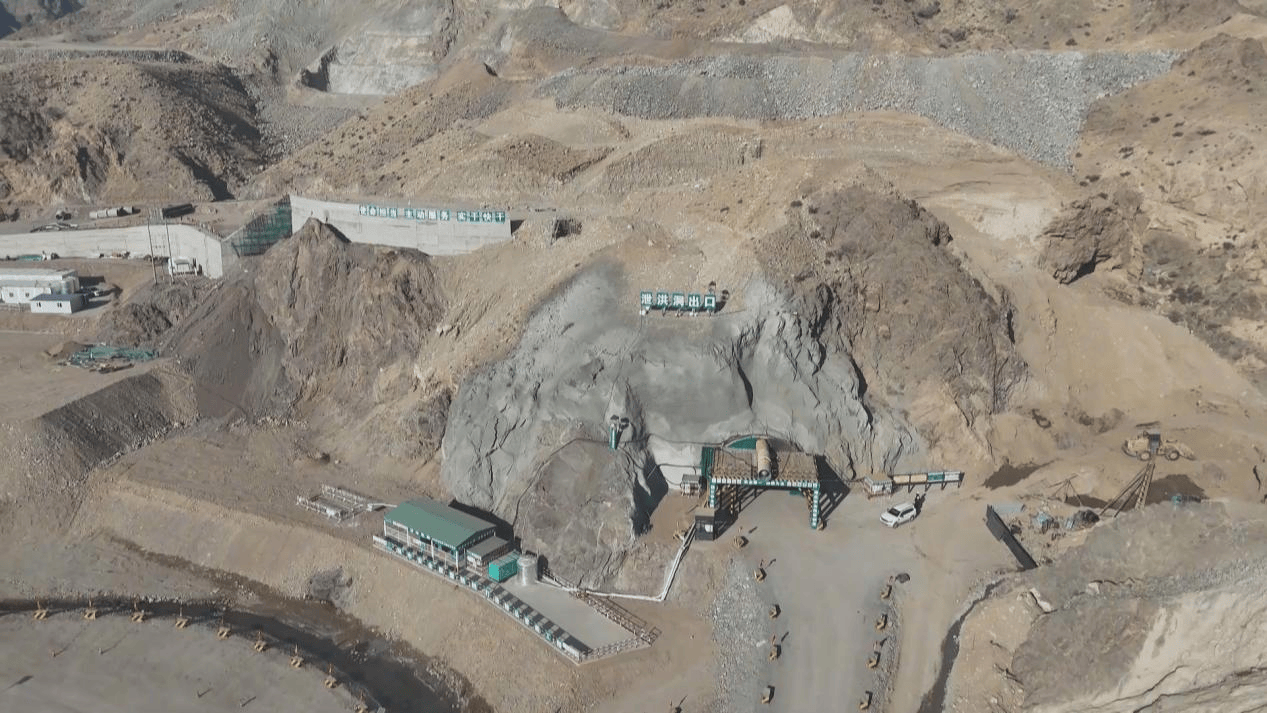

太阳沟抽水蓄能电站项目施工现场航拍图(马崔宇 摄)
该项目通风兼安全洞施工现场的一处隧道内,灯光交织,机器轰鸣,80多名工人两班倒作业。他们克服冬季严寒带来的困难,有的钻孔、有的注浆,高质高效进行隧洞开挖工作。这条隧道全长1394米,已完成施工162米,预计2026年底贯通。

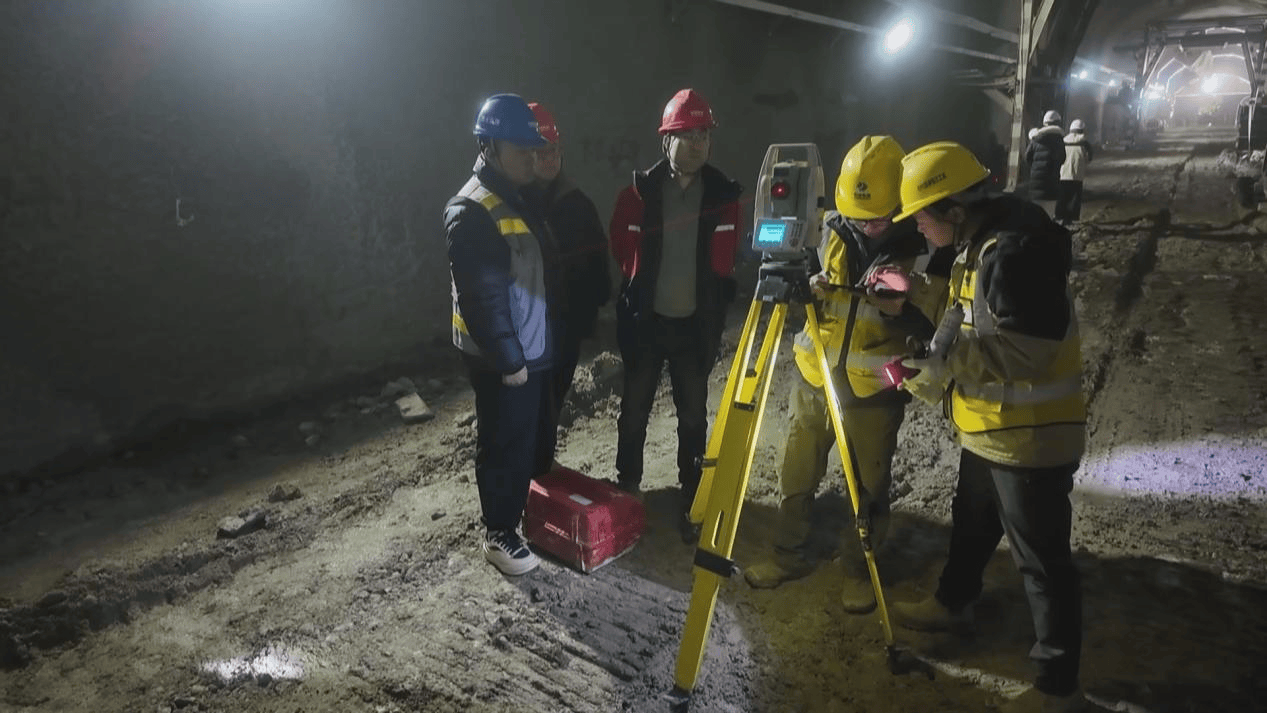

施工人员在通风兼安全洞内进行测量放样工作(王丽娜 摄)
除通风兼安全洞外,项目今年同步推进进场交通洞、泄洪排沙洞两条洞室开挖。三条隧洞均处于深山之中,不仅具有“长、大、深”的特点,还面临山体地形陡峭、地质构造复杂等多重挑战,加上冬季冰冻严寒影响,施工难度和风险管控压力显著增加。建设团队通过精准勘察研判、实时监测地质变化,及时调整开挖支护设计,实现工程安全、质量可控再控,施工进度高效推进。
“目前,我们已进场各类管理作业人员300余人,施工机械84台套。通风兼安全洞是施工期厂房顶拱开挖的关键线路和施工通道,泄洪排沙洞作为下水库过流的唯一通道,也是保障我们下水库两座大坝,拦河坝、拦沙坝能够顺利开挖和填筑。2025年冬季坚持连续施工,就是要为后续厂房开挖和机组安装等关键节点按既定计划推进提供保障。”巴彦淖尔太阳沟抽水蓄能有限责任公司工程管理部副部长袁博文说。

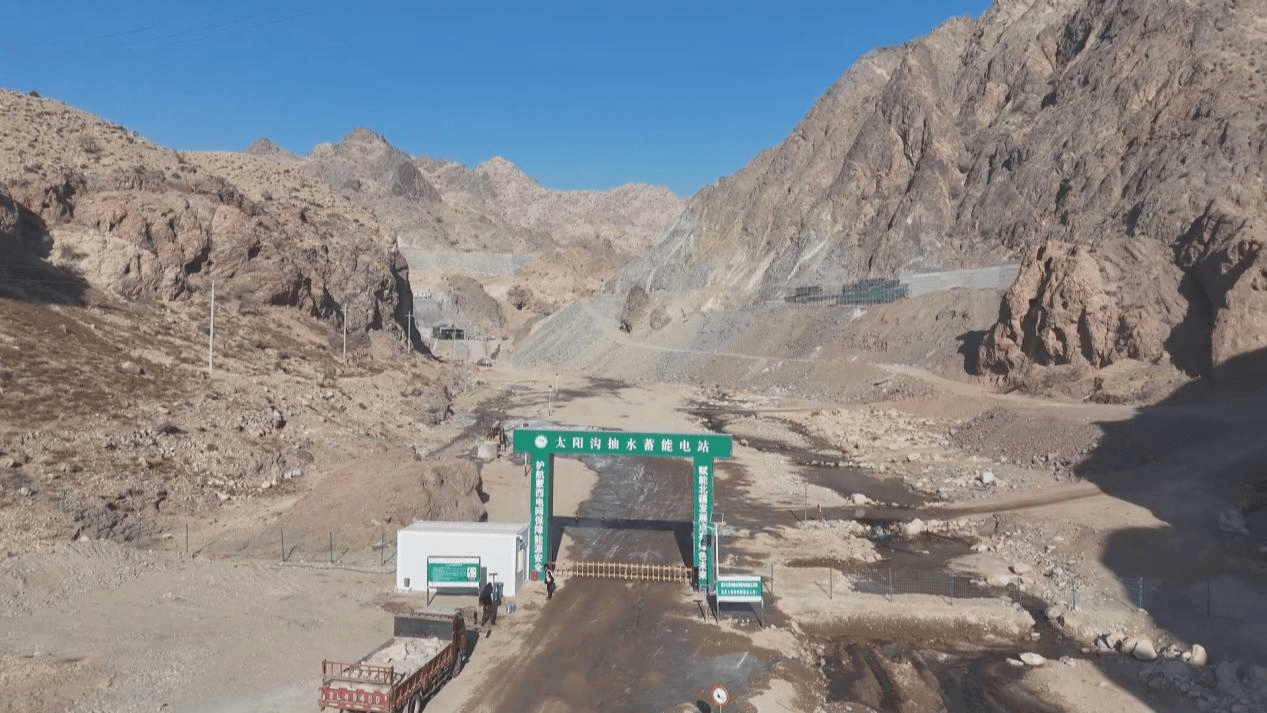

项目现场通风兼安全洞、进场交通洞、泄洪排沙洞三条洞室同步作业(薄赟 摄)
太阳沟抽水蓄能电站工程建设总面积5279.49亩,总投资91.07亿元,是巴彦淖尔市首座抽水蓄能电站,作为国家《抽水蓄能中长期发展规划(2021—2035年)》“十五五”重点实施项目,已调整纳入自治区2024—2027年服务电力系统抽水蓄能布局优化调整方案,于2024年12月31日核准实施。电站属于一等大(1)型工程,主要由上水库、下水库、输水系统、地下厂房等主要建筑物组成。总装机容量120万千瓦,安装4台单机容量30万千瓦的立轴单级混流可逆式水泵水轮机,连续满发小时数6小时、就近接入河套500千伏变电站。
“太阳沟抽水蓄能电站预计2031年投产发电。投运后预计年发电量24.12亿千瓦时,主要承担电网调峰、填谷、储能、调频、调相、紧急事故备用等任务,在新能源消纳、节能减排、生态环保、支撑电网保障方面效益显著,对新型电力系统构建与新型能源体系建设意义重大。”巴彦淖尔太阳沟抽水蓄能有限责任公司工程管理部副部长袁博文说。(来源:巴彦淖尔市融媒体中心)
